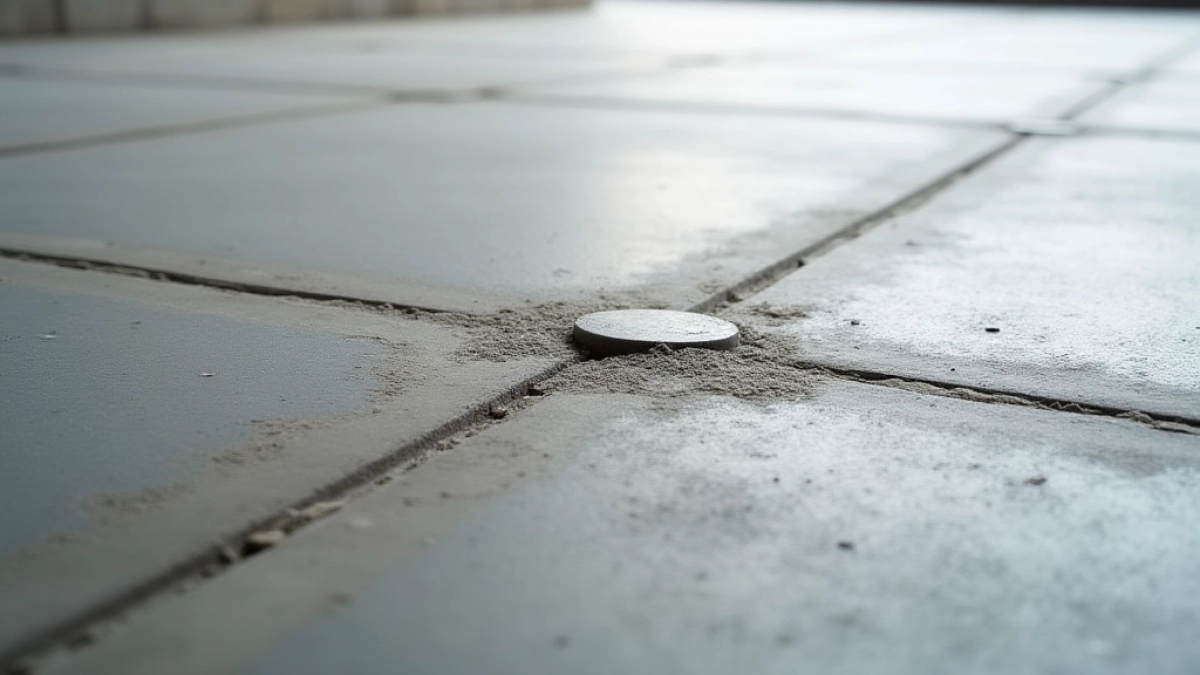

Dylatacja posadzki betonowej – co ile metrów
Temat jest prosty do zadania i złożony w rozwiązaniu: co ile metrów projektować dylatacje posadzki betonowej, by kontrolować naprężenia i uniknąć niekontrolowanych pęknięć. Skupimy się na trzech wątkach: regułach rozstawu w odniesieniu do grubości i rodzaju konstrukcji, wpływie temperatury i obciążeń na przesuwanie betonu oraz roli podłoża i właściwego wykonania. Tekst daje konkretne liczby, przykłady obliczeniowe i praktyczne wskazówki dla inwestora, inżyniera i wykonawcy.

Spis treści:
- Zasady projektowania dylatacji posadzki
- Wpływ temperatury i obciążeń na rozmieszczenie dylatacji
- Rozstawienie dylatacji w zależności od konstrukcji
- Rola gruntów i fundamentów w planowaniu dylatacji
- Kontrola jakości i prawidłowe wykonanie dylatacji
- Koordynacja inwestora, inżyniera i ekipy przy dylatacjach
- Koszty, ryzyko opóźnień i wpływ na trwałość posadzki
- Dylatacja posadzki betonowej co ile
Zasady projektowania dylatacji posadzki
Podstawowa zasada brzmi: planuj dylatacje zanim wylejesz beton. Dla standardowych posadzek o grubości 100–130 mm typowy rozstaw szczelin kontrolnych wynosi 3–5 metrów, dla 150–200 mm można przyjąć 4–8 metrów, a przy zbrojeniu i włóknach rozstawy sięgają 8–12 metrów. Szerokość szczeliny roboczej zwykle od 10 do 25 mm, a głębokość cięcia to 1/4–1/3 grubości płyty. Projekt zawsze dostosowuje inżynier, uwzględniając lokalne warunki i obciążenia.
Prosty algorytm projektowy
- Określ grubość płyty i przeznaczenie (lekka, średnia, ciężka eksploatacja).
- Oblicz zakres temperatur i oszacuj skurcz wysychania betonu.
- Wyznacz elementy stałe (ściany, słupy) i zaplanuj dylatacje przy nich.
- Przyjmij siatkę dylatacyjną i potwierdź ją obliczeniami naprężeń.
- Określ sposób transferu obciążeń (pręty wzdłużne, łączniki, łożyska).
W projekcie rozróżniamy dylatacje kontrolne (saw-cuts), robocze (między elementami) i konstrukcyjne (między odrębnymi płytami). Jako wypełnienie stosuje się profile z pianki, taśmy bitumiczne lub profile elastomerowe dobrane do oczekiwanych przemieszczeń. Przy projektowaniu warto przewidzieć 10–15% zapasu długości szczeliny względem obliczonych ruchów, by uniknąć późniejszych problemów. Z naszej praktyki dobrze wczesne oznakowanie osi i zatwierdzenie siatki przez inwestora oszczędza czas na budowie.
Zobacz także: Wypełnienie dylatacji posadzki cena 2025 – Kompleksowy Przewodnik
Wpływ temperatury i obciążeń na rozmieszczenie dylatacji
Beton rozszerza się i kurczy; współczynnik liniowy wynosi około 10×10⁻⁶ 1/°C. Dla płyty 20 metrów i różnicy temperatur 30°C przemieszczenie liniowe wyniesie około 1e-5×30×20 000 mm = 6 mm, a skurcz wysychania rzędu 0,03–0,05% to kolejne 6–10 mm przy tej długości. Sumaryczne ruchy mogą więc sięgać kilkunastu milimetrów, co determinuje szerokość dylatacji. Projektant dobiera szerokość i materiał wypełnienia tak, by suma przewidywanych przemieszczeń mieściła się w luzie roboczym.
Obciążenia dynamiczne, jak ruch wózków widłowych czy transport ciężkich ładunków, zmieniają wymagania i często skracają odstępy między dylatacjami. Tam, gdzie transfer obciążeń ma być płynny, stosuje się łączniki metalowe lub pręty przegubowe co 0,5–1 m na styku szczelin. W halach magazynowych przy intensywnym ruchu warto dążyć do siatki 4–6 m, a przy lekkim ruchu do 6–10 m, o ile przewidziano zbrojenie lub włókna.
Temperatura i obciążenie to nie tylko liczby; to napięcie organizacyjne: harmonogram betonowania, pora dnia i zabezpieczenie powierzchni wpływają na wielkość ruchów. W upale cięcia trzeba wykonać wcześniej, zimą później — tolerancja czasu to 4–18 godzin w zależności od warunków. Dlatego projekt jest dokumentem żywym, który trzeba koordynować z ekipą wykonawczą przy realizacji.
Zobacz także: Dylatacja Posadzki: Co To Jest? Poradnik 2025
Rozstawienie dylatacji w zależności od konstrukcji
Płyta na gruncie, płyta podłogowa zawieszona i posadzka przemysłowa mają odmienne reguły rozstawu dylatacji. Dla cienkich płyt 80–100 mm zalecany rozstaw to 2,5–4 m, dla standardowych 100–150 mm przyjmujemy 3–6 m, a dla grubych i zbrojonych 150–250 mm można zastosować 6–12 m między pełnymi dylatacjami. Zbrojenie z prętów lub włókien pozwala zwiększyć odległość, ale nie eliminuje konieczności kontrolowania miejsc powstania pęknięć. Każdy przypadek wymaga rysunku wykonawczego i zatwierdzenia przez konstruktora.
Typ płyty | Grubość (mm) | Rekomendowany rozstaw (m) |
---|---|---|
Płyta lekka | 80–100 | 2,5–4 |
Standardowa | 100–150 | 3–6 |
Ciężka / zbrojona | 150–250 | 6–12 |
Przy elementach zawieszonych reakcje podporowe i odkształcenia są inne, więc dylatacje projektuje się często bliżej podpór i przy krawędziach. Od ściany lub słupa warto pozostawić szczelinę roboczą 10–20 mm i przeciąć pierwszy joint w odległości 0,5–1,5 m od stałej krawędzi. Przy drzwiach, wpustach i kanałach rozstaw powinien być dostosowany, by uniknąć linii pęknięć przez newralgiczne miejsca. Rysunek wykonawczy to tu podstawa koordynacji.
Rola gruntów i fundamentów w planowaniu dylatacji
Podłoże decyduje o zachowaniu płyty. Na gruntach o niskiej nośności, przy różnicach osiadania lub przy gruntach aktywnych (ił, glina pęczniejąca) częstotliwość dylatacji powinna rosnąć o 20–30% względem podstawowej siatki. Grubość podbudowy zwykle 150–300 mm i zagęszczenie min. 95–98% standardu Proctora są kluczowe dla ograniczenia różnicowego osiadania. Bez stabilnego podłoża nawet poprawnie zaprojektowane dylatacje nie zabezpieczą przed nieregularnymi pęknięciami.
W rejonach o zmiennych warunkach wilgotności warto zastosować izolację i warstwę ochronną z kruszywa o ujednoliconej grubości. Przy fundamentach sąsiadujących z płytą pamiętajmy o strefie przejściowej: dylatacja przy krawędzi płyty powinna być umieszczona 0,5–1,0 m od krawędzi fundamentu, aby zminimalizować efekt dźwigni. Różnice osiadania rzędu kilku milimetrów na metr są wystarczające, by generować rysy.
Gdy fundamenty są wzmocnione lub płyta spoczywa na pale, rozstaw dylatacji może być większy, ale wymaga to obliczeń konstrukcyjnych. Kontrola jakości zagęszczenia i pomiary CBR (wartości >5–10% pożądane) ułatwiają decyzję projektową. Dobre przygotowanie gruntu to inwestycja, która zwraca się poprzez ograniczenie napraw i przedłużenie trwałości posadzki.
Kontrola jakości i prawidłowe wykonanie dylatacji
Wykonanie decyduje o efekcie. Cięcie dylatacji (saw-cut) wykonuje się zwykle po ustabilizowaniu powierzchni i zanim beton osiągnie pełną wytrzymałość zginającą — typowo 4–18 godzin po zagęszczeniu, zależnie od temperatury i składu mieszanki. Głębokość cięcia to minimum 1/4 do 1/3 grubości płyty; dla 120 mm jest to 30–40 mm. Opóźnione cięcie zwiększa ryzyko niekontrolowanych pęknięć i kosztów naprawy.
Wypełnianie szczelin wykonuje się materiałami elastycznymi dobranymi do termicznych i mechanicznych ruchów. Gorąco-wlewne masy bitumiczne kosztują orientacyjnie 20–50 PLN/m, profile poliuretanowe 30–80 PLN/m; ceny zależą od szerokości i głębokości szczeliny. Montaż łączników, prętów transferowych i uszczelnień wymaga precyzji — źle osadzone łączniki zwiększają prawdopodobieństwo uszkodzeń krawędzi.
Kontrola jakości obejmuje sprawdzenie głębokości cięcia, równości linii dylatacyjnych oraz prawidłowości wykonania podbudowy i zagęszczenia. Pomiar wilgotności podkładu, dokumentacja zdjęciowa i protokoły z odbioru etapów to elementy, które chronią inwestora przed roszczeniami. Niewielki błąd na tym etapie potrafi wygenerować znacznie wyższe koszty późniejszych napraw.
Koordynacja inwestora, inżyniera i ekipy przy dylatacjach
Bez koordynacji projekt jest tylko rysunkiem, a wykonanie loterią. Inwestor powinien zatwierdzić siatkę dylatacji przed betonowaniem, inżynier musi dostarczyć obliczenia i tolerancje, a ekipa wykonawcza powinna otrzymać dokładne przekroje i harmonogram cięć. Na etapie przygotowań warto ustalić punkty odniesienia co 2–5 metrów i potwierdzić dostępność materiałów uszczelniających. Jasna komunikacja skraca czas i zmniejsza ryzyko przeróbek.
Przykładowy harmonogram dla płyty 500 m2: dzień 1 – przygotowanie podbudowy, dzień 2 – betonowanie i zagęszczenie, dzień 2–3 – wstępne wykończenie, godzinami później cięcie dylatacji, dni 3–10 – pielęgnacja i dojrzewanie. Przy intensywnych warunkach pogodowych terminy trzeba korygować, a wykonawca powinien dysponować sprzętem do szybkiego cięcia. Przewidywanie wariantów jest częścią dobrej roboty projektowej.
Warto wyznaczyć jedną osobę odpowiedzialną za odbiory etapowe, tak by szybko rozstrzygać spory i podejmować decyzje na budowie. Zmiana miejsca jednej dylatacji po wylaniu betonu to już kosztownik — przesunięcie może oznaczać frezowanie, nowy materiał i dodatkową pracę. Rozsądne planowanie i współpraca redukują takie niespodzianki.
Koszty, ryzyko opóźnień i wpływ na trwałość posadzki
Przykładowe koszty dla posadzki 100 m² o grubości 120 mm (objętość 12 m³): beton 300 PLN/m³ → 3 600 PLN, podbudowa kruszywowa 15 m³ po 70 PLN/m³ → 1 050 PLN, stal zbrojeniowa ~8 kg/m² → 800 kg × 4 PLN/kg → 3 200 PLN. Dodatkowo prace wykończeniowe i robocizna 40 PLN/m² → 4 000 PLN, cięcia i uszczelnienia ~90 m liniowych po 30 PLN/m → 2 700 PLN. Suma orientacyjna ~17 300 PLN, czyli około 173 PLN/m²; wartości zmieniają się w zależności od regionu i specyfikacji.
Główne ryzyka to opóźnienie cięcia dylatacji i błędy wykonawcze. Niecięte szczeliny prowadzą do przypadkowych rys o kosztach naprawy od 80 do 300 PLN/mb zależnie od technologii. Opóźnienia w harmonogramie zwiększają też koszty magazynowania sprzętu i roboczogodzin, a złe uszczelnienie skraca żywotność posadzki i może prowadzić do korozji zbrojenia przy przenikaniu wody i soli.
Inwestycja w dokładne projektowanie i wykonanie dylatacji zwykle zwraca się przez lata eksploatacji. Błędy manifestują się jako nierówności, pęknięcia i częste naprawy, które są droższe niż właściwe zaplanowanie siatki od początku. Dobra koordynacja, kontrola jakości i jasne normy wykonawcze ograniczają ryzyko i obniżają całkowite koszty cyklu życia posadzki.
Dylatacja posadzki betonowej co ile
Pytanie: Jak często należy planować dylatacje w posadzce betonowej?
Odpowiedź: Dylatacje powinny być projektowane zgodnie z warunkami termiczno‑obciążeniowymi; rozstaw zależy od grubości posadzki, materiału, warunków gruntowych i zmian temperatur—często podaje się 6–8 m dla standardowych posadzek, ale dokładny rozstaw zależy od projektu.
Pytanie: Co wpływa na rozstaw dylatacji w posadzce?
Odpowiedź: Główne czynniki to grubość i rodzaj posadzki, przewidywane obciążenia, różnice temperatur, warunki gruntowe oraz spodziewane naprężenia między warstwami.
Pytanie: Czy różnice temperatur mają wpływ na dylatacje?
Odpowiedź: Tak. Zmiany temperatur powodują ruchy betonu; dylatacje muszą kompensować te ruchy w sposób kontrolowany, aby zminimalizować pęknięcia i utratę szczelności.
Pytanie: Kto powinien nadzorować projekt dylatacji posadzki?
Odpowiedź: Inwestor, inżynier, architekt i ekipa budowlana we wspólnym, skoordynowanym podejściu, uwzględniając warunki gruntowe i procesy jakości, aby ograniczyć ryzyko opóźnień i wad.
